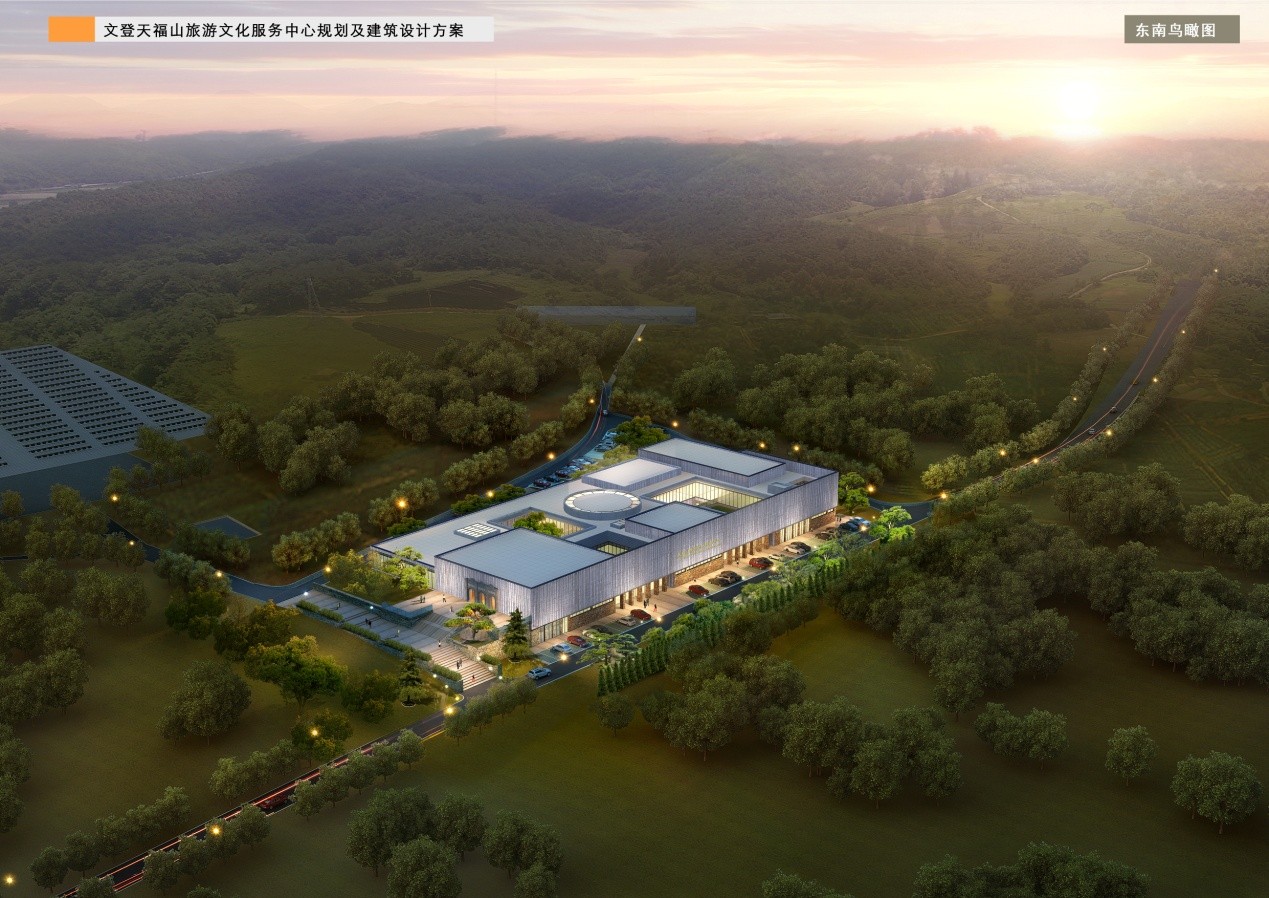

天福山旅游文化服务中心项目,是威海市重点建设工程项目,受到各级领导的高度重视,多次现场视察、调研项目建设情况,并作出指导。该项目位于威海市文登区文登营镇天福山起义纪念馆西北100米处,总建筑面积6988.27平方米,总投资约4000万元,是一所集文化、红色教育、旅游服务为一体的综合性展览建筑,计划2020年7月1日正式投入使用。
由于新冠肺炎疫情影响,该项目复工延迟,原计划2020年2月初复工,推迟至2020年3月5日正式复工,项目工期缩短,建设任务加重,施工压力大。为确保项目按期投入使用,蓝海投资公司根据各级领导指示,高度重视,多措并举,力争圆满完成项目建设任务。目前,项目已完成主体结构、外围清水混凝土,以及室内抹灰等工作,室内装修和布展正在抓紧进行,项目进展顺利。
一、努力做好防疫工作,确保参建人员安全。
天福山旅游文化服务中心项目建设期间,由于新冠病毒的高传染性,建筑业用工本身具有的外来务工人员多、人员流动性大等特点,在疫情未得到很好控制的情况下,复工以后疫情防控难度大,公司采取以下措施,积极做好防疫工作。
一是工地用工多用本地工人,外地工人入威严格按照相关要求,人员信息上报有关部门,并居家隔离十四天,或者由当地主管部门出具健康通行卡,并做好日常检查。

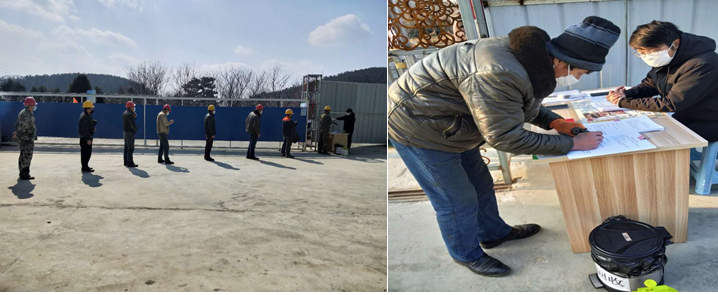

二是工地所有人员必须佩戴口罩,实行花名册登记制,每天上下班排队测量体温,填写问卷调查,查询通行记录。

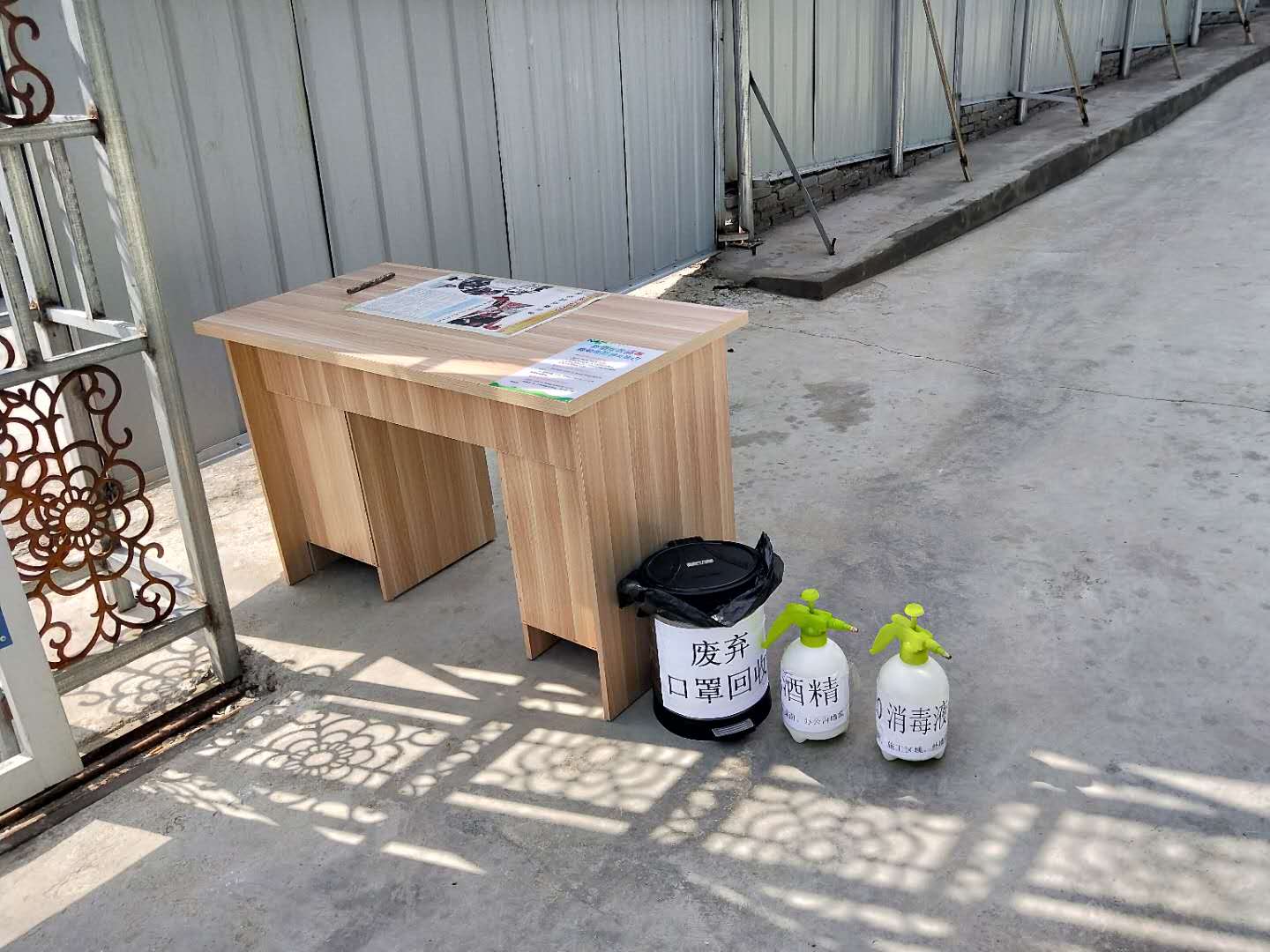

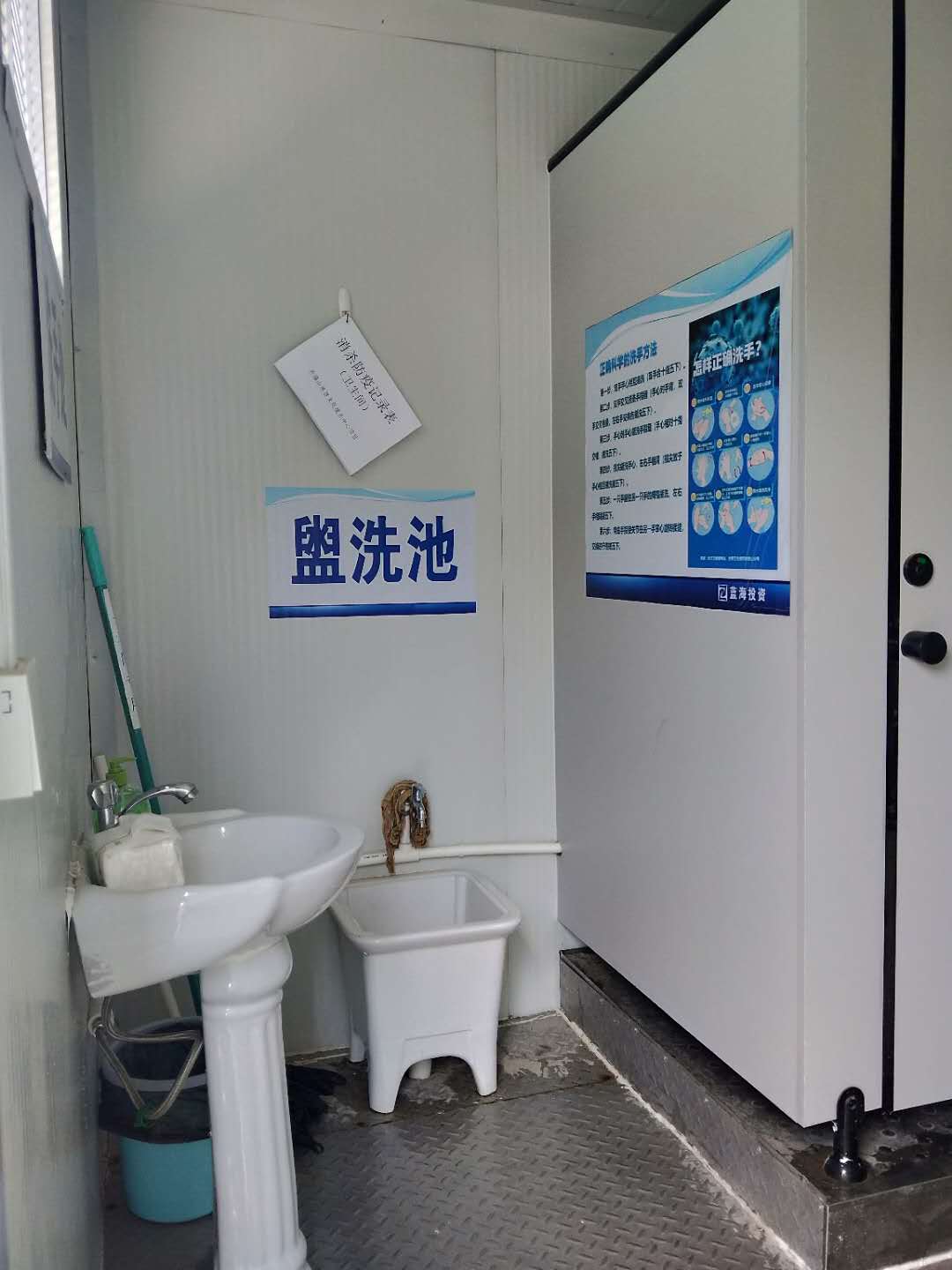

三是项目部对工地实行封闭式管理,做好日常消毒工作,配备消毒液、洗手液,对疫情防控高度重视,确保在人员安全上不出任何问题。
二、加班加点抢工期,全力以赴保质量。
项目生产任务重,工期要求紧,蓝海公司组织精干的管理人员、技术人员以及施工人员,加班加点,保证工程质量,追赶工程进度,保障项目建设按期完工,不影响交付使用。
一是公司成立项目领导小组,由公司管理层人员组成,每周三次利用晚上的时间,召开工程项目调度会,了解工程进度,对施工过程中存在的问题制定解决方案,倒排工期,最大程度保障项目进展顺利。
二是项目部一线管理人员发扬“白加黑”的苦干实干精神,加班加点,坚守岗位,无论是在疫情防控、森林防火的关键时期,还是应对雨季来临、暴雨不断的突发情况,项目部都能攻坚克难,积极推进施工进度。
三是施工现场布展装修与土建施工同步进行,现场管理人员科学指挥,协调土建与装修工程交叉进行,确保工程现场有序作业。在抢抓工程进度的同时,始终抓住工程安全和工程质量不松懈,每道工序、每道节点都严格按照设计图纸一次完成,保证工程顺利推进。
